施工方法

ページID:0270577 更新日:2022年6月30日更新 印刷ページ表示

施工方法


工法:仮線方式

施工順序

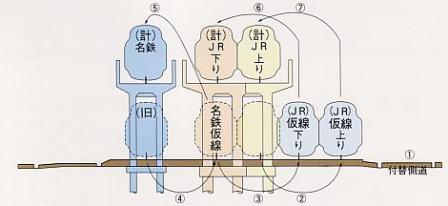

蒲郡駅以西断面図

  1. 鉄道北側に仮線を敷設するため、現在の道路がなくなりますので、付替側道を設けます。
  2. JRの仮線(上り)を敷設します。
  3. JRの仮線(下り)を敷設します。
  4. 名鉄線の仮線として、現在のJR下り線を一時使用します。
  5. 名鉄高架橋を建設し、完成すると仮名鉄線を高架橋に切り替えます。
  6. JR下り高架橋を建設し、完成すると仮下り線を高架橋に切り替えます。
  7. JR上り高架橋を建設し、完成すると仮上り線を高架線に切り替えます。
  8. 高架橋がすべて完成すると、側道の復旧、交差道路及び河川・排水路の整備等を行います。
  9. 完成
